庆元、青田抽蓄工程建设迈上新台阶
发布日期:2025-11-26    浏览数:63

  为深入学习贯彻习近平总书记关于共同富裕、“千万工程”的重要论述和考察浙江重要讲话精神,全面落实省委、省政府重大战略部署,省环保集团坚持“以项目看发展论英雄”理念,积极推进庆元、青田抽水蓄能“千项万亿”工程建设工作。近日,庆元、青田抽蓄项目迎来新进展,一起来看↓↓↓


  庆元抽蓄

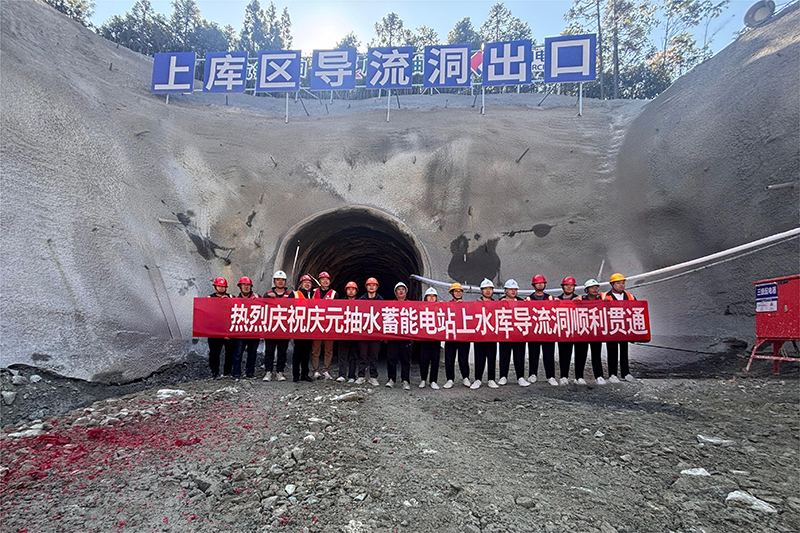

  11月24日,浙江省庆元抽水蓄能电站上水库导流洞实现顺利贯通,标志着电站建设迈出突破性一步,为后续上水库导截流有序推进、大坝主体填筑施工筑牢坚实基础。

  上水库导流洞全长410米,采用2.5m×3.0m直墙圆拱型开挖,承担基坑排水、汛期导流防洪等核心任务,直接影响坝体填筑、库盆开挖安全推进。自2025年6月27日进洞施工,庆元抽蓄充分发挥党组织战斗堡垒作用,以“党建+节点攻坚”为抓手,统筹调度,实行每日及每循环管控,督促“三班倒”作业;针对地质复杂及狭小隧道施工难、风险高、效率低等难题精准施策,历时154天实现节点工期与安全生产“双胜利”。



  青田抽蓄

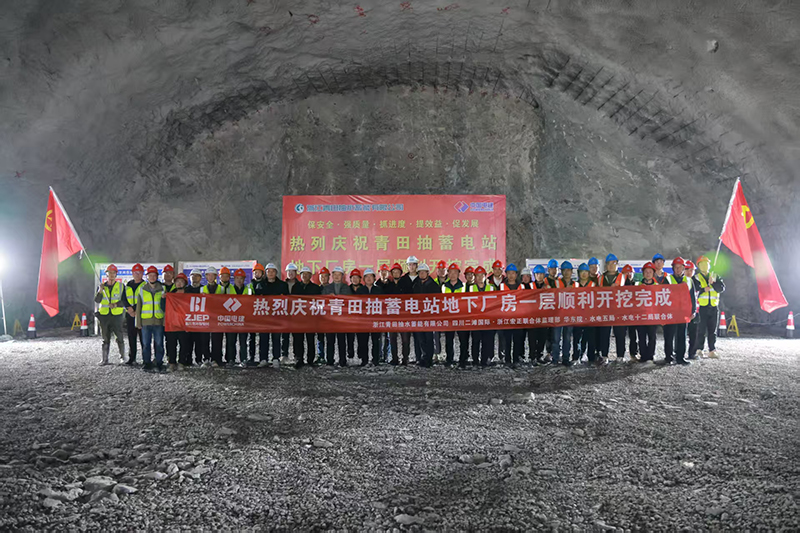

  11月20日,浙江青田抽水蓄能电站项目地下厂房首层开挖工作圆满完成,较原计划提前42天完成施工目标,为后续全面高效推进奠定了坚实基础。
  作为未来电站运行的“地下心脏”,该厂房长178米、宽24.5米、高55.2米,累计完成石方开挖约4万方。建成后将承担发电机组安装与核心调度功能。首层开挖的顺利完成,实现了青田抽蓄主体工程从“地下攻坚”向“结构成型”的关键跨越。自7月26日首次爆破施工启动以来,项目团队坚持“安全为先、质量为本、效率为要”的原则,构建了“决策科学、执行有力、监督到位”的施工管理体系,通过每日召开厂房施工协调会,有力保障了施工有序推进。

  施工过程中,采用“中导洞先行,两侧跟进扩挖”的精细化方法。在117天的连续奋战中,地质勘察组专门成立预报分析小组,提前探明节理发育位置、宽度及含水性;对不良地质段,运用地质雷达扫描探测,做到“提前预警、精准研判”。同时,项目注重强化支护体系,形成“锚杆+钢筋网+纳米粗纤维喷射混凝土”联合支护结构,并采用动态支护设计,针对揭露的长大缓倾角节理和潜在不稳定岩体,及时加强支护参数,确保洞室安全稳定。




  浙钱水建

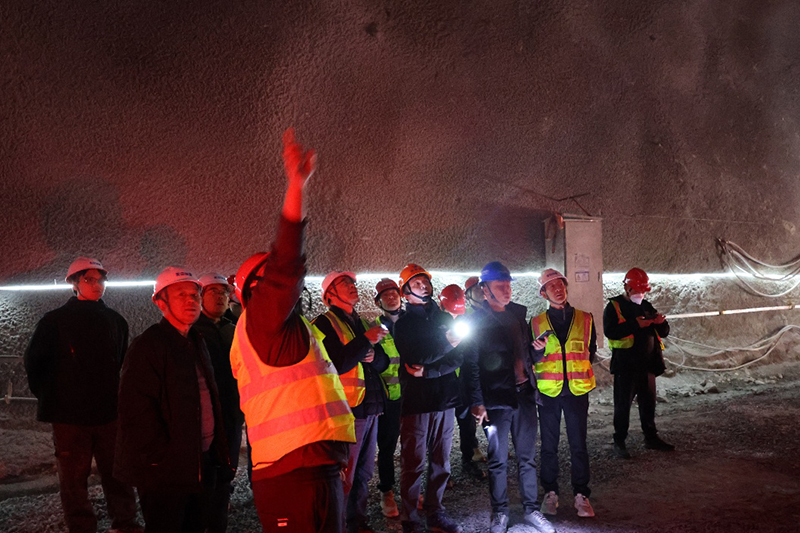

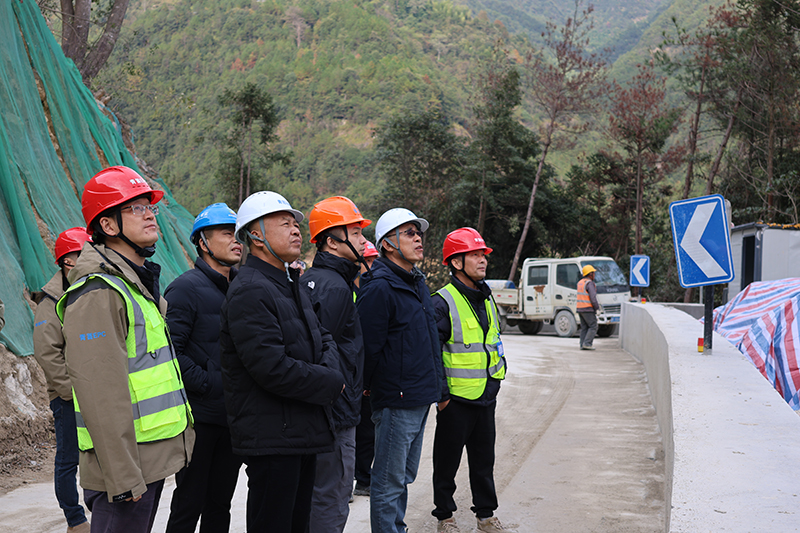

  为全面提升工程品质与安全管理水平,11月18日至20日,浙江青田抽水蓄能电站项目特邀工程质量安全专家组,深入建设一线,开展了为期三天的质量提升与安全标准化专项检查与指导

  专家组通过现场实地勘察、听取专题汇报、审阅过程资料相结合的方式,对工程建设进行了多维度、深层次的综合评估。先后深入进场交通洞、120砂石拌合系统、通风兼安全洞、上库导流洞等关键施工部位,对隧洞施工安全、高边坡支护质量、临时用电规范管理、一线作业人员安全防护等环节进行了细致入微的检查与问询。围绕管理体系建设,专家组对质量与安全管理体系的运行效能、工程实体质量的过程控制、验收资料的合规性、技术管理方案的执行以及日常质量安全巡查的闭环管理等多个方面进行了系统性的全面检视,确保管理行为与现场实践同步受控。
