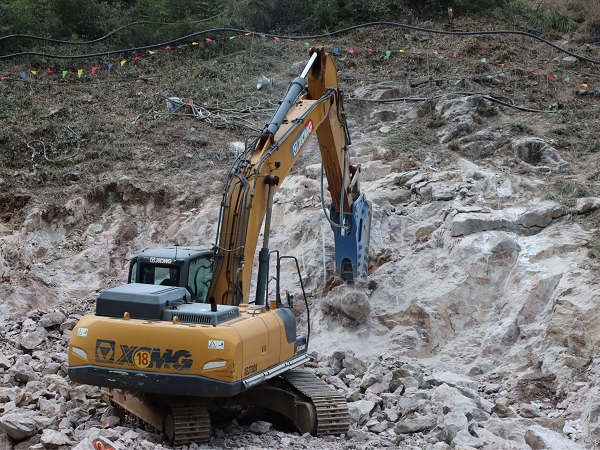

11月13日,青田抽蓄电站项目第一栋被拆迁房屋成功拆除,为项目进厂交通洞静态爆破扫清了障碍,也标志着浙江青田抽水蓄能有限公司顺利完成2024年度建设目标。
进厂交通洞洞口周边环境错综复杂,南侧民房众多,洞口正前方最近一处民房距离仅116m。在此情况下,如何确保当地居民生命及安全财产,有效推进工程进度成为了当前项目建设的重难点问题。
10月26日,青田抽蓄牵头举行了进厂交通洞洞身开挖及支护专项施工方案专家论证会,仔细讨论施工方案,明确了进厂交通洞洞口明挖须采用膨胀剂静态爆破法施工,进洞30m段采用先进小导洞再扩挖法施工,有效兼顾了附近居民安全和项目进度要求。
面对进厂交通洞征拆时间紧、任务重等多重矛盾,青田抽蓄和青田抽蓄指挥部攻坚克难,经过100余次电话沟通,30多次上门协调后,终于在11月13日成功进行了第一栋房屋的拆除。
下一步,青田抽蓄全体参建者将再接再厉,继续保持大干快上的蓬勃状态,力争进厂交通洞早日贯通,为后续主体工程的顺利推进奠定良好基础。
